探访国家能源集团在建装机规模最大水电站
为全面展示国家能源集团贯彻落实习近平总书记重要指示批示和重要讲话精神,深入开展主题教育,以煤炭保能源安全、以煤电保电力稳定、以多元快速保可再生能源规模化发展、以一体化数字化保公司综合实力提升、全力推进重大项目建设方面的生动实践、蓬勃进展和可喜成效,近期集团新闻宣传五个专题采访组,分赴集团各产业板块一线深入采访。
今天,跟随采访组,来到四川省得荣县和云南省德钦县交界的金沙江干流上游河段,探访国家能源集团在建装机规模最大水电站……
山峦叠嶂云雾起,江河蜿蜒浊浪急。在海拔2000多米的高原之地,起伏绵延的横断山脉之间,奔腾不息的金沙江沿岸施工车辆来回穿梭,钻探机械紧张作业,工作人员进进出出,国家能源集团金沙江旭龙水电站正如火如荼地建设中……再过不到100天,这座金沙江上游装机规模最大的水电站将实现全面截流。

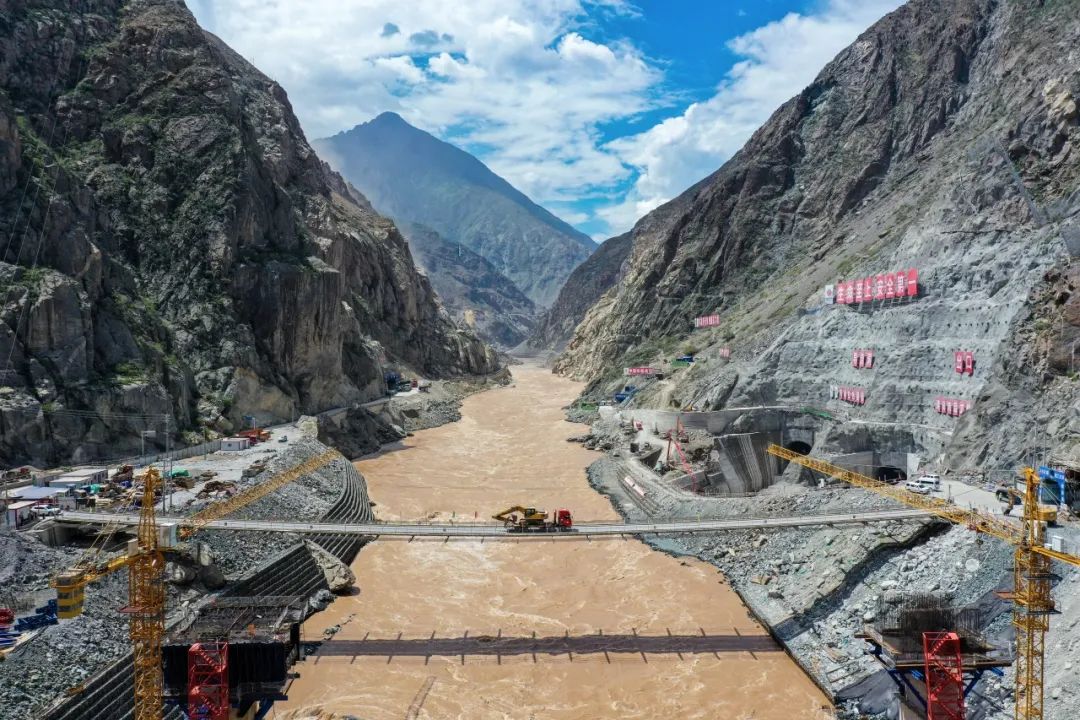

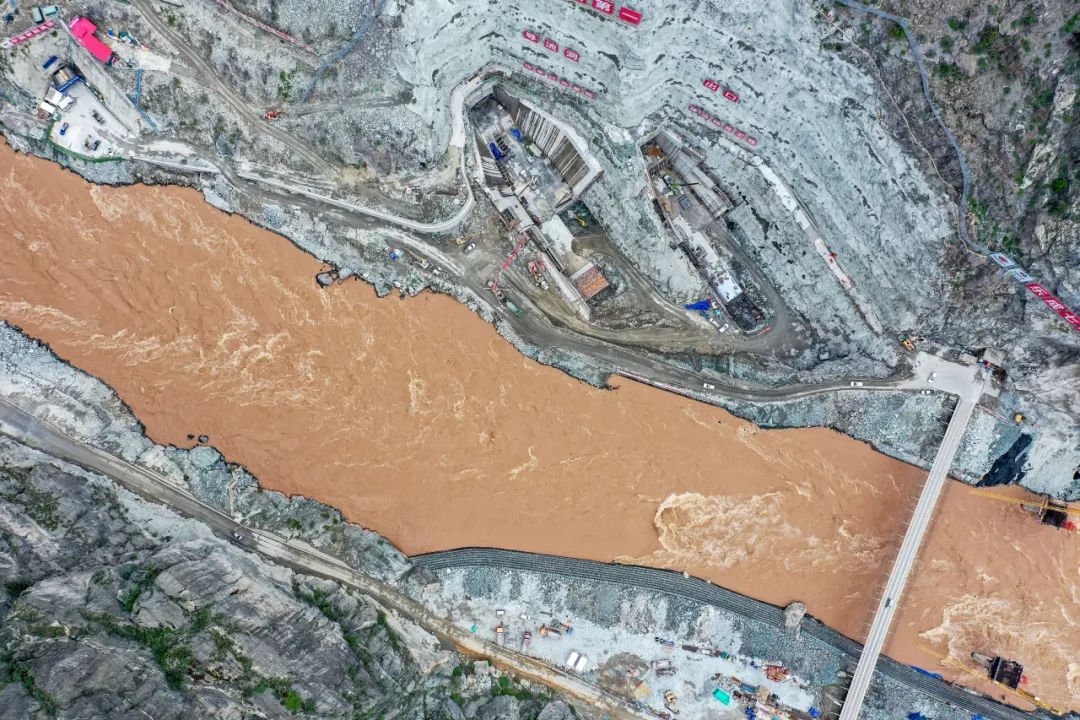

▲ 图为旭龙水电站项目所在的金沙江两岸
旭龙水电站位于四川省得荣县和云南省德钦县交界的金沙江干流上游河段,是金沙江上游“一库13级”水电规划的第12级。作为国家“十四五”期间重点开工项目,旭龙水电站是《长江保护法》实施后,长江流域核准的首座大型水电站,总装机容量240万千瓦。

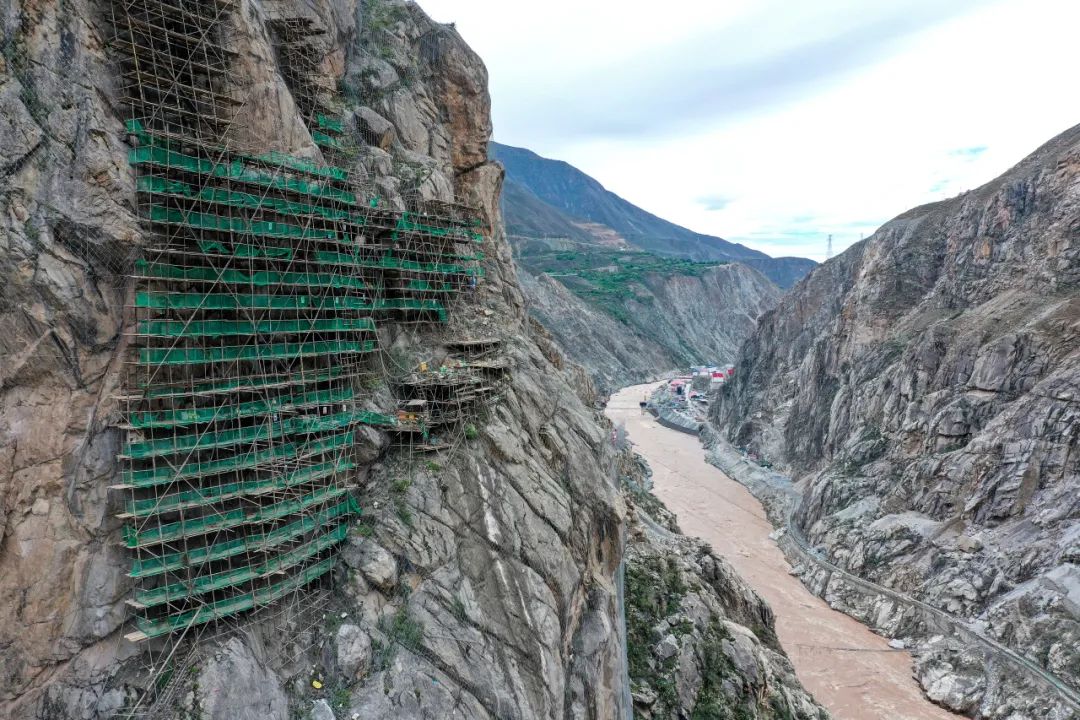

▲ 图为金沙江旭龙水电站导流洞出口建设中
强化管理 高效推进项目建设
水电是清洁能源产业的重要一环
在我国当前能源转型中具有重要地位
▲ 图为汹涌澎湃的金沙江
旭龙水电站作为国家能源集团在建装机容量最大的水电项目,建设过程中积极践行“四重一要”管理机制,常态化长效化推动问题解决和重点任务落地。自2020年开始前期各项准备工作,到2022年6月获国家发改委核准批复,再到计划今年10月实现截流,一直以来各项工作持续高效推进。

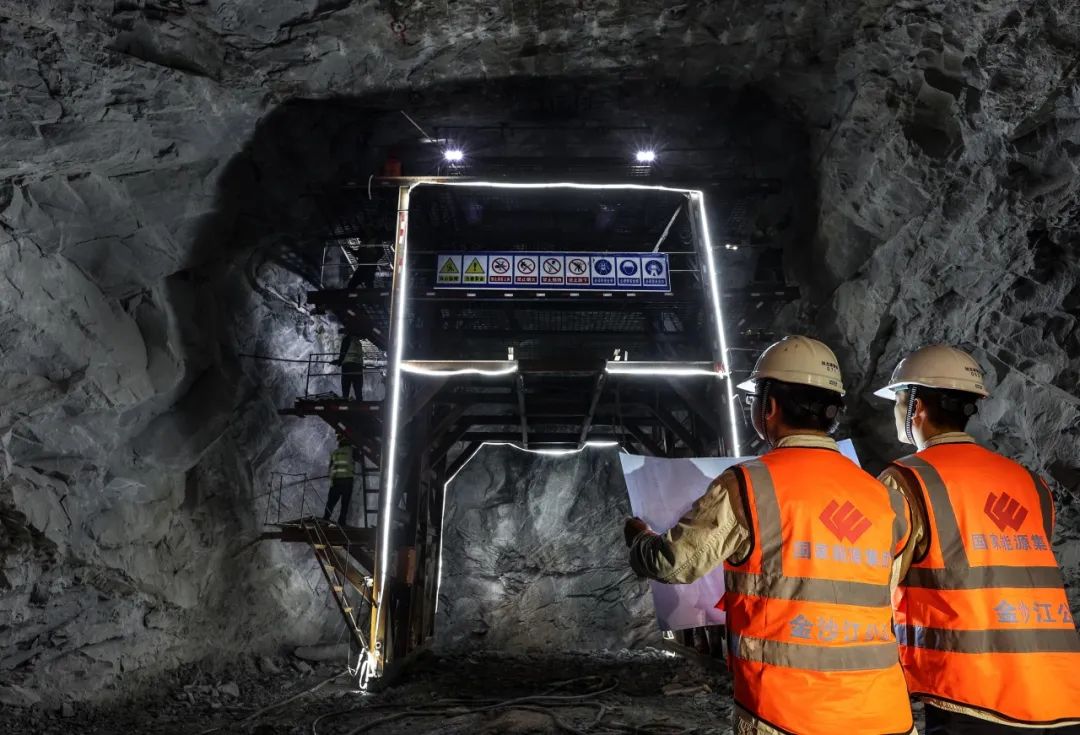

▲ 图为工作人员对照图纸检查现场施工情况
“短短3年多时间,就完成了一座大型水电项目的筹备与截流,这在水电项目建设领域并不多见。”金沙江公司党委书记、执行董事杨荣向记者介绍,为了推进项目高效建设,旭龙公司充分发挥业主主导作用,强抓工程建设,通过优化设计、节点把控,全面掌控项目进度。
旭龙水电站项目涉及施工单位20多家,现场作业人员数千人,面对如此庞大的建设队伍,做好项目管理对高效推进项目建设至关重要。
自项目获得核准以来,旭龙公司积极统筹各方工作,细化节点目标,强化施工资源管理,狠抓施工周、月节点目标考核,项目工程建设高质量快速推进。
在项目现场实地参观时,旭龙公司副总经理钱洪建介绍到,项目组每周都开监理例会、每月都开工程建设协调会,遇到事情及时召开专题会,解决建设过程中遇到的各类需要协调解决的问题。

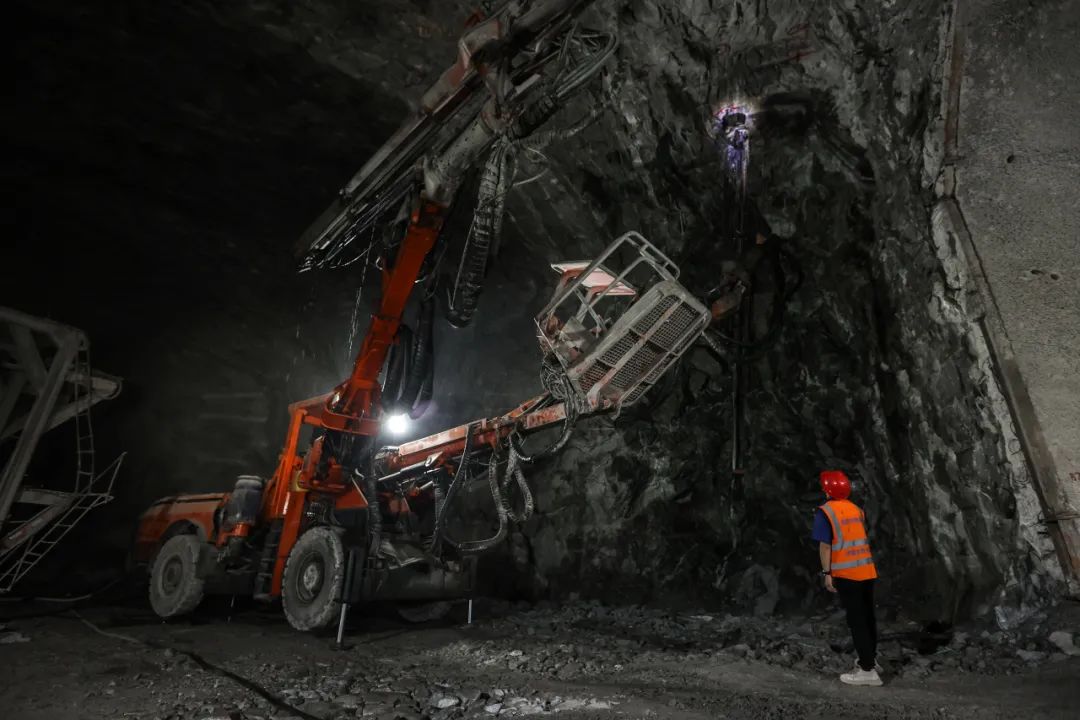

▲ 图为金沙江旭龙水电站参建者指挥钻锚孔
旭龙水电站项目多个主要施工节点超前完成
2023年2月23日
导流洞进口明渠完成首仓底板混凝土浇筑
3月18日
左岸上坝公路开挖施工完成
4月18日
8号公路隧道BC段开挖至设计桩号
5月21日
低导流洞底板全线浇筑完成
6月22日
右岸缆机平台公路全面贯通

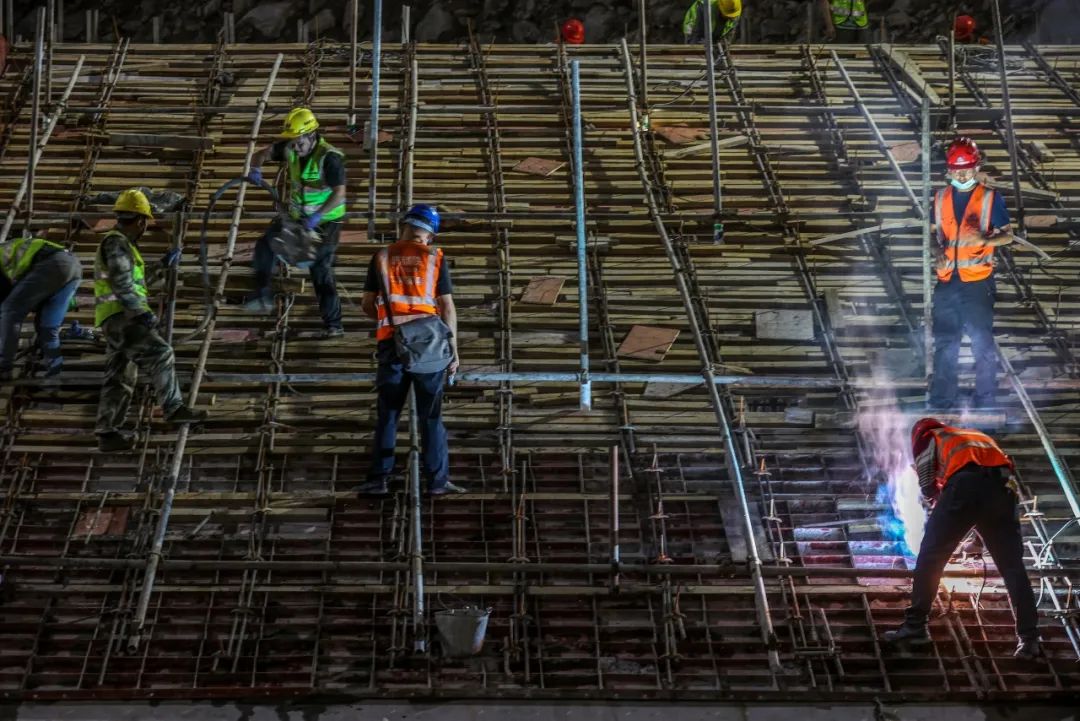

▲ 图为旭龙水电站消力池底板反坡段浇筑现场
晚上十时许,项目现场依旧施工机械轰鸣,焊接火花四溅。据现场工作人员介绍,为保证施工进度,他们要在此连续作业33小时,完成1000立方米水泥的浇筑工作。目前,各项截流准备工作井然有序,截流关键项目按计划高质量推进,施工进度可控在控,为旭龙水电站如期实现截流奠定了坚实基础。
创新驱动 项目优化成效显著
科技创新是工程建设的灵魂。
采访组在旭龙公司营地采访期间,恰逢公司正在召开科技创新专题会议,在一间不大的会议室,项目参建单位分别就各自工作中的创新点及优化设计进行汇报研讨,杨荣在会上表示,要充分发挥科技创新及优化设计在工程建设中的作用,把项目资金用在刀刃上。
“作为集团当前在建装机规模最大的水电项目,我们有责任和义务通过科技创新等手段力争把这一项目打造成集团最好的水电项目。”
▲ 图为俯瞰金沙江旭龙水电站三号索道桥
按照国家能源集团打造“高质量、高速度、低造价”优质电力工程要求,旭龙公司研究制定出台旭龙水电站建设“两高一低”工程实施方案,将科技创新作为高质量推进工程建设的坚实支撑。类似的科技创新专题会议每隔一段时间就会召开一次,通过研究科技创新清单,大力推进设计优化,为项目高质量推进提供源源不断的动力,着力把项目建成“十四五”在建最大水电装机规模原创技术策源地。
两高一低
工程高质量
建设高速度
过程低造价
自项目开工以来
创新优化已在建设的方方面面得到落实
▲ 图为金沙江旭龙水电站导流洞进口边坡施工排架
创新体现在旭龙水电站建设的方方面面
以大坝边坡设计为例:
通常情况下,为避免大坝边坡石块脱落,需对边坡进行一定范围面积的钢筋钻孔与水泥浇筑。旭龙公司与设计单位及施工单位进行专题研究,结合现场实际,确定部分范围采用金属拦网等防护措施,在保证安全的前提下,大幅节约工程投资。
此外,通过技术创新和设计优化,旭龙水电站减少场内道路约13千米、减少土石方开挖约350万立方米,首台机组发电工期大幅提前,从可研计划的2030年6月提前至2029年6月。
▲ 图为旭龙水电站安全体验馆一角
在旭龙公司营地二楼有一间创新工作室,墙上挂满了公司员工创新课题研究简介。为了激励员工创新创效热情,旭龙公司组织创新课题沙龙,举办技能大赛,涌现出一批创新人才,这其中不乏年轻人的身影,刚毕业两年的刘夕平也榜上有名。

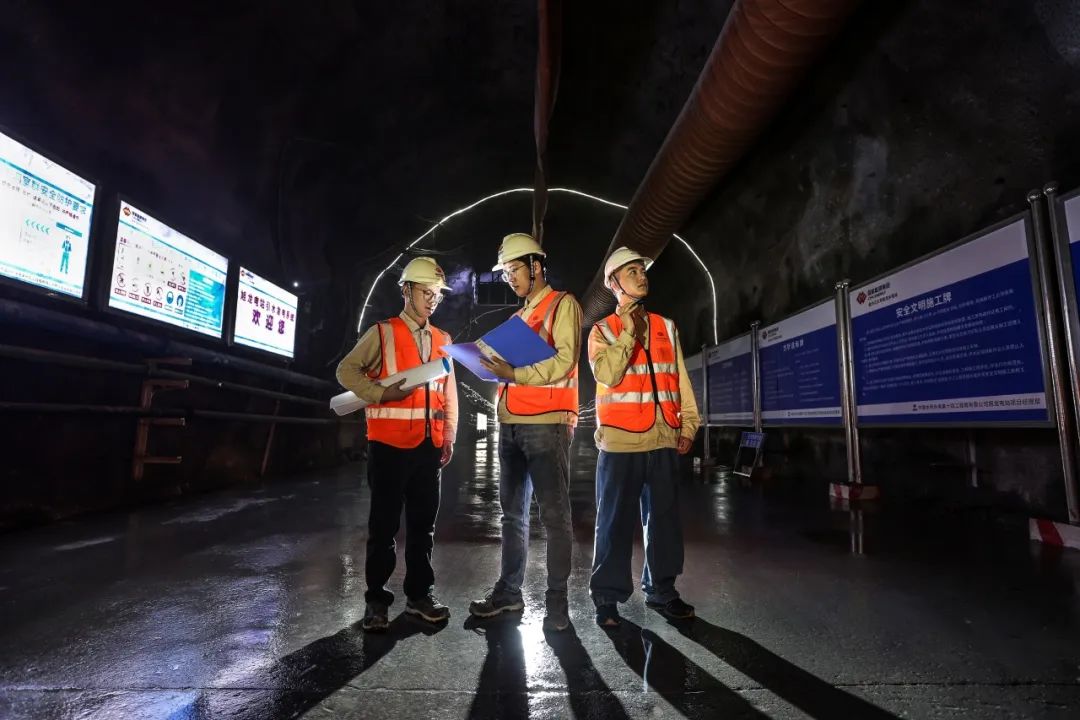

▲ 图为旭龙职工对照图纸检查主厂房中导洞开挖
在众多举措的推动下,目前旭龙水电项目已启动国内首创大型机组宽负荷运行、智慧工地建设、揽机智能装备等技术研究,完成智慧工程造价管理、物资管理、水情测报等系统开发及试运行,取得1项实用新型专利,完成2项发明专利申报。
尽职尽责 践行绿色发展理念
金沙江流域作为长江流域的上游段
是目前国内水电开发
程度最高、水电项目最多
技术最密集、影响力最大的区域之一
▲ 图为金沙江标志性景观月亮湾
随着《长江保护法》的颁布实施
金沙江流域的水电项目建设
对生态环保、绿色发展
提出了更高的要求
▲ 图为空中俯瞰金沙江两岸
旭龙公司始终践行“在保护中开发,在开发中保护”理念。项目建设以来,公司工程管理人员,联合设计单位和工程施工单位从绿色设计、绿色施工和绿色管理等方面开展探索研究,取得显著成效。
▲ 图为金沙江旭龙水电站保护中开发的生动写照
绿色设计方面
旭龙公司充分融合生态设计与工程设计,提出营地与鱼类增殖站深度融合设计方案;开展高海拔荒漠化土壤改良与生态修复技术研究。
▲ 图为旭龙水电站职工检查记录洞室开挖质量
绿色施工方面
针对废水、废气、废渣、废料处理技术落后问题,开展基于施工节水、水量水质平衡以及废污水回用的施工期水环境综合治理技术研究应用,废水排放显著减少;通过智能灌浆工艺与施工技术研究应用,废弃水泥浆材损耗大幅降低。

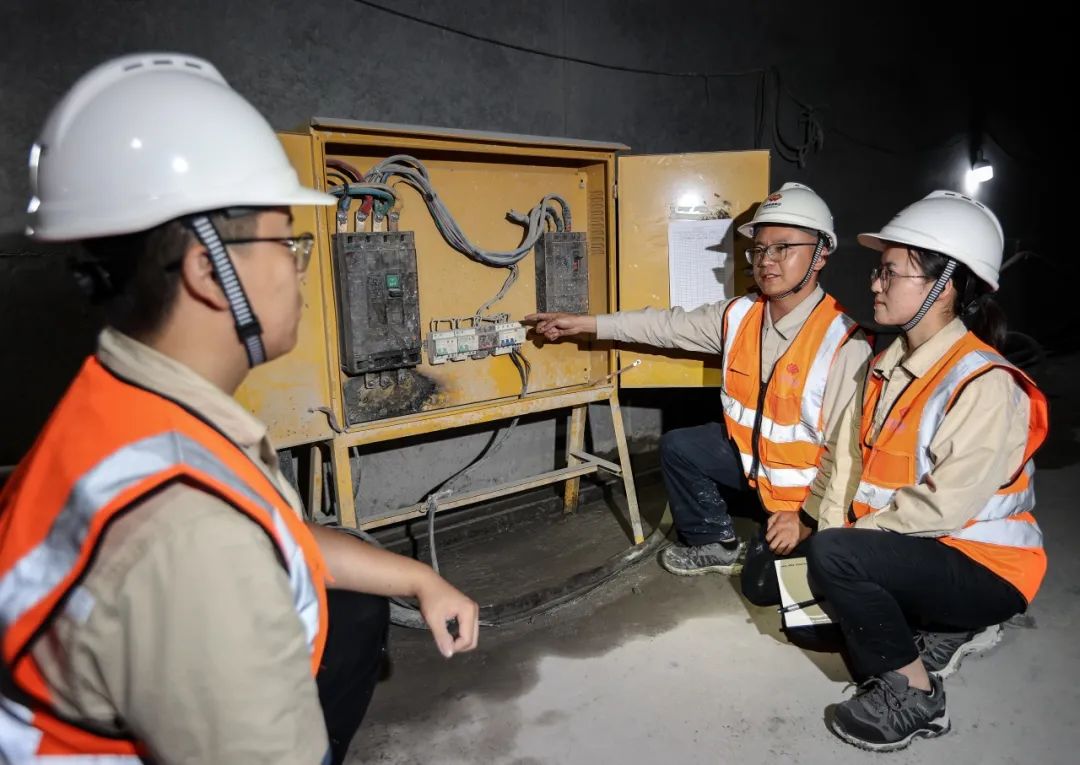

▲ 图为旭龙水电站职工讨论配电箱检查要点
绿色管理方面
针对管理手段单一,人工依赖度高,准确率低等问题,建设地下洞室环境智能监控系统和环水保智能管理系统,实现对工区内各类环境指标的自动感知预警。

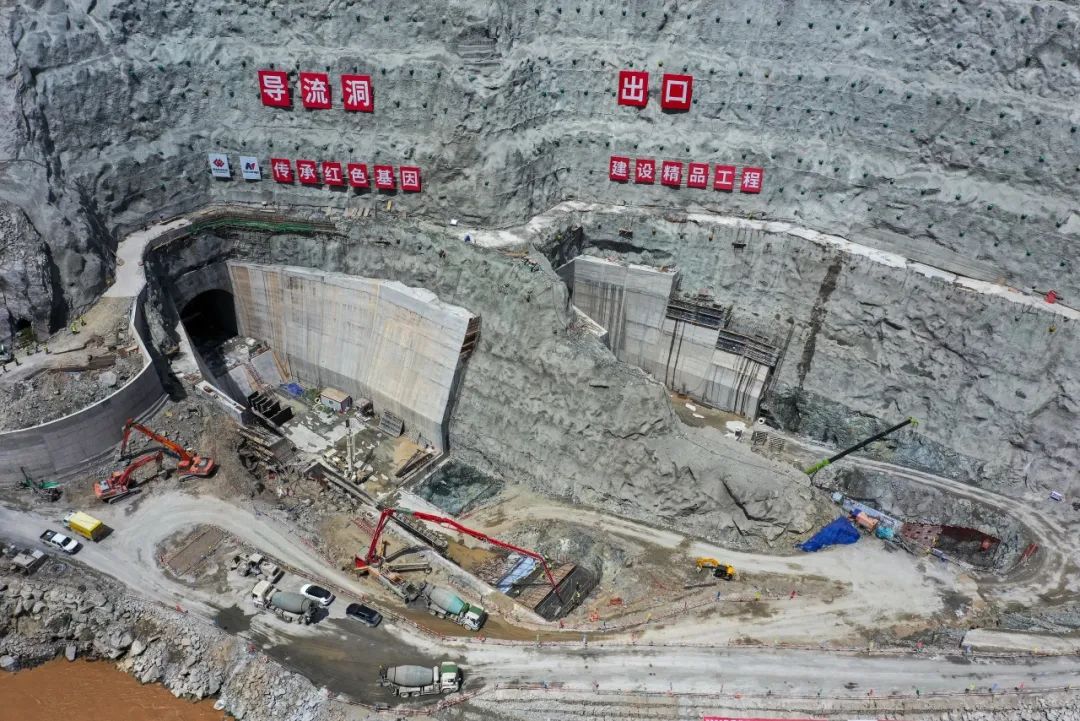

▲ 图为俯瞰金沙江旭龙水电站导流洞出口
